房子住久了,墙面发黄掉皮、厨房油腻难擦、卫生间发霉漏水,想翻新又怕超预算,这几乎是所有老房居住者和二手房刚需业主的共同烦恼。很多人说旧房翻新花冤枉钱,但其实真正的坑,从你还没开始装修的那一刻就已经埋下了——那就是收房环节的疏漏。不管你买的是佛山的二手房,还是接了家里的老房子准备改造,如果不搞清楚新房收房流程和收房注意事项就直接开工,后期不仅返工费用翻倍,居住隐患也根本藏不住。很多经手过多套旧房改造的业内师傅最清楚一个道理:收房把关没做好,后期装修花再多钱也只是在给开发商的“烂摊子”擦屁股。今天我们就站在低预算装修业主的角度,从源头把收房这件事彻底讲透,帮你在不超预算的前提下,把每一分钱都花在刀刃上。
一、为什么说“收房”是低预算装修的第一道防线?
不少预算有限的业主往往把精力全放在“怎么省钱买材料、哪里找便宜工长”上,却忽略了最基础的一环——收房验收的质量把关。要知道,一旦你在收房环节匆忙签了字、领了钥匙,后续发现的任何隐蔽质量问题,都很难再跟开发商有效追责。
根据多地近两年实施的新规,2025年5月1日以后开工建设的预售住宅项目,必须全面推行“先验房后收房”工作,交房前开发商必须组织“业主开放日”,业主现场查验房屋,发现问题限时整改并反馈结果-1。但这不代表业主可以掉以轻心——很多开发商在实际操作中仍然会试图引导你先签字再验房。收房后若出现卫生间渗漏、楼板开裂等严重影响居住的质量问题,业主才有权拒收并要求开发商承担逾期交付的违约责任-。如果只是一般的墙面空鼓或门窗配件启闭不灵等轻微问题,开发商通常只需限期整改,整改时限原则上不超过7个工作日-1。
这个时间窗口非常关键:收房时发现的问题,开发商会负责修;收房后才发现的问题,就算开发商还认账,维修排期和效率也完全不同。对于预算有限的业主来说,等到入住后才发现水管漏水需要砸墙返修,那才是真正的“花钱买罪受”。所以,低预算装修的第一原则,根本不是“省材料费”,而是在源头把基础质量牢牢把住,杜绝后期返工的隐性成本。
二、收房前,这“三道坎”必须提前迈过去
在正式动工翻新之前,建议每一位准备收房的业主都先完成三个步骤,少一步都可能踩大坑。

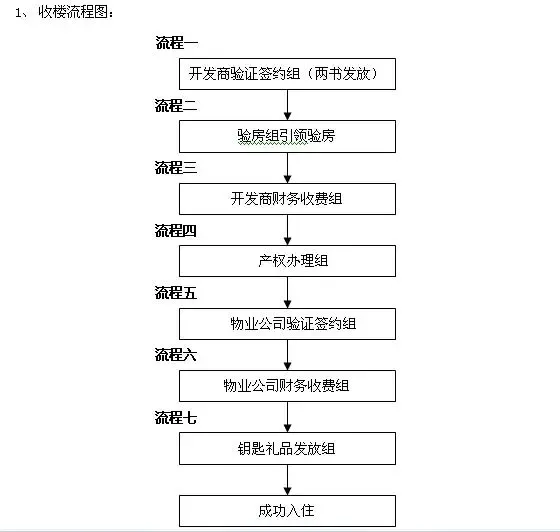

1. 证件排查——“三书一证一表”少一样都不签字
很多业主收房当天被开发商催着签字,手里连最基本的交房文件都没看全就匆匆办手续。根据现行规定,开发商通知收房时,必须出具《住宅质量保证书》《住宅使用说明书》《建筑工程质量认定书》《房地产开发建设项目竣工综合验收合格证》《竣工验收备案表》,这五份文件缺一不可。如果开发商无法提供,或者文件存在伪造、过期的情况,购房者有权拒绝收房,且不算违约,后续甚至可以追究开发商逾期交房的责任(通常按房款总价的0.05%/日支付违约金)-17。
还要特别注意开发商是否提供了“房屋面积实测报告”。你需要用卷尺测量房屋实际尺寸,确认实际面积与合同约定是否一致,误差需在±3%以内,超出部分可按合同约定要求补退房款-17。不要小看这几平方米的误差——对于预算紧张的翻新业主来说,每平方米都是实打实的装修成本。
2. 工具准备——开发商提供的“走马观花式验房”不能信
开发商会安排人陪你走一遍房子,但说实话,这种“官方验房”大多流于形式,有的开发商甚至只派一个物业人员带你转一圈,根本谈不上专业检测。想真正把收房注意事项落实到位的业主,一定要自己准备基础验房工具。必备清单包括:空鼓锤(检测墙面、地面空鼓)、水平仪或靠尺(检查墙面、地面平整度)、卷尺(核对房屋尺寸和层高)、手电筒(检查吊顶角落和管道接口的渗水痕迹)、水桶或软管(测试防水)、验电笔或插座检测仪(检查插座通电和接线情况)-17。
如果觉得自己验不放心,也可以考虑聘请专业验房师,佛山本地验房师费用一般在300到800元不等,视房屋面积而定。对于预算有限的业主来说,这300多块钱花得非常值——专业验房师能发现的隐蔽问题,你自己转三圈都未必看得到。
3. 合同对照——开发商“口头承诺”必须变成书面条款
收房前最好重新翻看一遍购房合同,把你当初买房时开发商承诺的配套设施、装修标准、交付时间等关键信息用笔标注出来。比如合同里写“客厅安装某品牌断桥铝窗”,收房时就要检查窗户上的品牌标识是否匹配;如果合同里写“交房时小区绿化覆盖率达到30%”,就得现场看绿化是否达标,避免开发商“减配”却没人追责-17。
不少业主在认购环节轻信了销售人员的口头承诺——比如“阳台赠送面积”“电梯直达入户”之类的说辞,等到收房时发现根本不是那么回事。这时候再回去找开发商,人家一句“口头承诺没有书面依据”就能把你堵回去-35。所以从认购到收房,坚持“先看合同再签字”,把开发商的重要承诺写进合同,这才是真正保护自己权益的方式。
三、现场验房“五大关键项”,照着清单查,一个角落都不放过
收房当天,建议你带着工具和这份清单,按“从整体到局部、从结构到细节”的顺序逐一排查。以下是五个最容易出问题、也最影响后续装修质量的核心区域,只要这五个地方查清楚了,收房就算过了大半关。
墙面与地面:空鼓和渗水是两大“隐形杀手”
墙面和地面是收房验房中被忽略次数最多的区域,但同时也是对后续装修影响最大的地方。用空鼓锤轻轻敲击墙面和地面,重点检查窗边、门边、墙角等容易空鼓的部位。听到“咚咚”的空鼓声,说明腻子层或瓷砖与基层没有粘牢。根据国家标准,单块空鼓面积不能超过400cm²,而且每间房最多不能有两处超标空鼓-34。一旦发现空鼓,必须标记清楚位置,要求开发商铲除重贴——千万不能想着“装修的时候自己填一下”,因为空鼓不处理,后期贴砖、刷漆都会跟着开裂脱落,等于你要花双倍的钱去收拾开发商的烂摊子。
渗水问题同样致命。建议用强光手电筒仔细检查顶楼天花板、窗框周边以及卫生间墙面,看有没有发霉、水印或者颜色发暗的区域。更好的方法是做简单的“泼水测试”:在卫生间、阳台地面倒几盆水,等几分钟后观察水流是否顺畅地流向地漏,同时到楼下对应位置看天花板有没有渗水痕迹。如果发现问题,坚决要求开发商整改,千万别自己包揽。一个佛山本地的实际案例是:有业主收房时没做闭水测试,装修完入住一个月才发现卫生间漏水,最后不得不砸掉所有瓷砖重做防水,原本2万元的翻新预算直接翻倍到了5万。
门窗工程:密封性差等于“白交暖气费”
在验房中,门窗是检查起来最简单、但出问题概率却很高的一个环节。把门窗反复开关几次,看合页、锁具是否灵活,有没有明显的异响或卡滞。然后测试密封性:把A4纸夹在关闭的窗户缝隙里,如果轻轻就能抽出来,说明密封胶条不到位,未来冬天漏风、夏天漏雨都是大概率事件-34。还要仔细检查窗框与墙体的接缝处,看看密封胶有没有开裂、起泡或缺失。门扇和窗扇上是否有凸起、划痕,玻璃是否有污点,窗户框固定孔是否缺少盖帽——这些看似不起眼的小问题,如果不处理,日后每一处都会变成生活里的小烦恼-29。
有个小提示:佛山本地的夏季台风频繁,门窗密封性差的房子不仅漏水,还会导致墙面发霉、地板受潮,翻新成本直线上升。所以验收时务必把门窗密封放在优先检查的清单里。
水电系统:隐蔽工程出问题,后期维修像“拆家”
电路问题在收房时容易被忽略,但隐患却极大。建议用一个相位检测仪来检查每个插座,确认火线、零线、地线是否接线正确,配电箱里的标识是否清晰-34。如果发现插座缺少地线或相零接错,在使用过程中一旦发生短路,室内配电箱的漏电保护器就不会跳闸,极易引发电器火灾-29。还要特别注意检查卫生间的等电位接线——按照规范要求,等电位线必须连接到暖气片的金属部件上,用来降低触电风险-29。这些细节很多人不懂,但正是这种“不懂”的地方最容易出问题。
水路方面,最简单的办法是做打压测试:将水管压力加压到0.6-0.8MPa,保持30分钟以上,观察压力表是否明显下降。如果压力稳不住,说明水管连接处存在渗漏。新交付的房子一般会带有压力表,读数不能低于0.4MPa,如果没有压力表或数值为零,一定要重新做打压测试-29-34。排水问题也要逐一检查:厨房水槽、卫生间台盆、马桶、地漏、阳台地漏,挨个倒水进去,看排水是否顺畅,有没有堵塞或返水的情况。
防水工程:48小时闭水试验,是入住前最后一道防线
对于准备低预算翻新的业主来说,防水是绝对不能省钱的环节,而这个“省”的前提是——开发商交付时的防水本身要过关。建议收房时直接做48小时闭水试验,在卫生间、阳台等需要防水的区域蓄水,水位高度至少3厘米,保持48小时。之后去楼下邻居家查看对应位置的天花板,确认没有任何渗漏痕迹-34。
这里有个关键提醒:很多业主觉得“反正我要重新做防水”,就在收房时忽略了这项检查。但这是个非常危险的想法——如果开发商交付时防水就有严重问题,就算你自己再做一遍,漏水的原因也可能是楼上邻居家的防水不到位,而不仅仅是自己家。所以无论后续装修计划如何,收房时都必须把防水查清楚,确认责任归属。
建筑结构:承重墙和层高是“不能碰”的红线
最后一项,但也是最严肃的一项:结构安全。核对房屋实际结构和户型图是否一致,特别注意承重墙的位置——厚度≥24cm的砖墙或混凝土墙通常是承重墙,绝对不能在装修时擅自拆除-34。检查梁柱表面有没有蜂窝状空洞、钢筋外露等质量缺陷。用卷尺测量每个房间的净高,确认与合同约定一致;用靠尺检查墙面的平整度,误差一般不超过5毫米,否则后期定制柜子根本装不严实-34-33。
结构问题不是“修修补补”就能解决的。如果在收房时发现墙体有明显裂缝——特别是横向裂缝或贯穿整个墙面的裂痕,必须要求开发商出具结构安全性检测报告,否则坚决不能收房。
四、发现问题怎么处理?三步走,不慌不踩坑
收房过程中发现上述任何一个问题,都不要急着签收。坚持“先验后收”原则,区分问题性质理性维权。处理流程可以参考“三步走”策略:
第一步,拍照录像取证。把你发现的所有问题从不同角度拍照和录像,尽量拍到问题部位和房屋整体位置的关系,确保证据清晰。同时要求开发商的工作人员在《收房异议表》上签字确认。
第二步,发出书面整改通知。以书面形式向开发商发出整改要求,写明具体问题、发现的日期,并明确要求对方在规定期限内完成整改。如果是墙面空鼓、门窗启闭不灵等一般质量问题,整改时限原则上不超过7个工作日;如果是结构性裂缝、大面积渗漏等严重问题,整改时限由双方协商确定,但开发商必须优先处理-1。
第三步,整改完成后再复验。开发商整改完成后,会通知你回来复验。注意:复验的范围仅限于你首次查验时提出的那些问题,复验结果必须经你本人签字确认-1。只有等所有问题都解决到位了,才能签字收房。
如果开发商拒不配合或者整改不到位怎么办?可以直接向当地住建部门投诉举报。在佛山,住建部门对“先验房后收房”的执行情况有专项监督检查机制-1。房子毕竟是几十年的居住载体,花点时间和精力在收房阶段把问题解决掉,远比入住后天天堵心要划算得多。
五、写在最后:低预算装修的核心,从“会收房”开始
很多人觉得“低预算旧房翻新”就是拼命压价买最便宜的材料,但其实真正省钱的逻辑,是从源头杜绝一切本可以避免的返工和维修成本。收房时多花半天时间认真验收,可能就帮你省下了后期数千甚至上万元的砸墙返工费;签字前多看一眼证件材料,可能就帮你避免了一场旷日持久的维权纠纷。
如果你家也正面临佛山本地旧房翻新的难题,或者对收房流程和翻新预算拿不准主意,欢迎在评论区留下你的户型和预算,我会帮你出一份针对性的省钱翻新方案。
互动话题:你在收房时遇到过哪些“坑”?或者有什么值得分享的验房经验?评论区见!
